Rất ít gian hàng triển lãm trông giống hệt bản 3D khi dựng xong tại venue. Câu hỏi thực tế không phải "có khác không", mà là khác ở đâu, mức nào vẫn chấp nhận được và ai là người cần xử lý trước khi quá muộn.

Phần lớn sai lệch không đến từ việc designer "vẽ ảo". Chúng đến từ bảy nhóm nguyên nhân lặp lại qua rất nhiều dự án: vật liệu chưa duyệt mẫu, ánh sáng thi công khác ánh sáng dựng hình, tỷ lệ/kết cấu không được kiểm bằng bản vẽ kỹ thuật, thiếu shop drawing, sản phẩm hoặc yêu cầu thay đổi sau khi 3D đã khóa, quy định venue thay đổi sát ngày, và thiết kế — thi công phối hợp quá muộn. Bài này đi sâu vào từng nhóm, kèm bảng nhận diện nhanh và khung quyết định "sai lệch nào chấp nhận được, sai lệch nào phải dừng sản xuất".

Nếu bạn cần lộ trình đầy đủ từ brief đến bàn giao, xem quy trình thiết kế gian hàng triển lãm. Nếu cần phân biệt trách nhiệm giữa hai lớp việc, xem thiết kế gian hàng triển lãm khác gì thi công gian hàng triển lãm. Bài này tập trung riêng vào phần rủi ro: vì sao khoảng cách xuất hiện và cách chặn nó sớm, không thay thế một checklist QC toàn bộ cho giai đoạn thi công.

Khoảng cách giữa 3D và booth thực tế nghĩa là gì?

3D là công cụ hình dung, không phải bản cam kết pixel-perfect. Nó thể hiện hình khối, tỷ lệ, ánh sáng và vật liệu dự kiến — nhưng render trên màn hình luôn có độ sáng, độ tương phản và độ chi tiết bề mặt khác với vật liệu thật dưới ánh đèn hội trường. Vì vậy, "giống 100%" là một cam kết không có cơ sở để kiểm tra; điều nên thống nhất thay vào đó là mẫu vật liệu đã duyệt, tiêu chí nghiệm thu rõ và dung sai chấp nhận được ở từng hạng mục.

Khoảng cách có vấn đề không nằm ở việc nó tồn tại, mà ở việc nó không được dự đoán trước — tức là xuất hiện đúng lúc booth đã ra xưởng hoặc đã dựng tại venue, khi sửa chữa tốn thời gian và chi phí nhất.

Bảy nhóm nguyên nhân thường gặp nhất

Nhóm nguyên nhânBiểu hiện thường thấy tại hiện trườngGiai đoạn dễ phát sinh nhấtCách phòng ngừa từ sớm
Vật liệu, bề mặt hoàn thiệnMàu lệch, chất liệu "rẻ" hơn hình dung, mép hoàn thiện thôDuyệt 3D → sản xuấtDuyệt mẫu vật liệu thật, không duyệt qua ảnh render
Ánh sáng, màu sắcBooth "tối" hơn hoặc gắt hơn phối cảnh, logo mất nổi bậtSản xuất → lắp đặt onsiteTest ánh sáng với vật liệu thật, không chỉ với file 3D
Tỷ lệ, kích thước, kết cấuQuầy thấp/cao hơn dự kiến, lối đi hẹp hơn hình vẽThiết kế → shop drawingCó bản vẽ kỹ thuật đủ chi tiết trước khi xưởng chạy
Thiếu shop drawing/mẫu duyệtXưởng tự diễn giải 3D theo cách khác nhauDuyệt 3D → sản xuấtKhông chuyển thẳng file 3D cho xưởng, luôn có bản vẽ trung gian
Thay đổi phát sinh sau duyệtKệ thiếu chỗ cho sản phẩm thật, đổi KV sát ngàySản xuất → lắp đặtKhóa danh sách sản phẩm và brand assets trước khi duyệt 3D
Quy định venue thay đổiPhải cắt chi tiết treo cao, đổi vật liệu vì PCCCSản xuất → vào hàngĐọc exhibitor manual trước khi chốt concept, không đợi đến sát ngày
Thiết kế - thi công phối hợp muộnÝ tưởng đẹp nhưng khó gia công, phải đổi kết cấu gấpDuyệt 3D → sản xuấtĐể production tham gia review ngay từ vòng concept

Bảng này là bản đồ nhanh; các mục bên dưới đi sâu từng nhóm kèm cách nhận diện và phòng ngừa cụ thể hơn.

Vật liệu và bề mặt hoàn thiện không đúng mẫu duyệt

Đây là nhóm lỗi dễ thấy nhất bằng mắt thường và cũng là nhóm gây tranh cãi nhiều nhất giữa client và nhà thầu, vì "đẹp" hay "không đẹp" rất chủ quan nếu không có mẫu vật lý để đối chiếu.

Vấn đề thường không phải do xưởng cố tình đổi vật liệu rẻ hơn, mà do 3D chỉ hiển thị một xấp xỉ của chất liệu — file render dùng texture số, còn xưởng thi công theo mã vật liệu có sẵn hoặc tồn kho tại thời điểm sản xuất. Nếu hai bên chỉ duyệt qua hình ảnh, sai lệch gần như chắc chắn xảy ra ở mức độ nào đó.

Với booth cần cảm giác cao cấp — ví dụ nhóm vật liệu, thiết bị nội thất như Jaquar Vietbuild Expo 2022 – Premium Display Booth — đây là nhóm rủi ro cần kiểm soát chặt nhất, vì cảm giác premium phụ thuộc trực tiếp vào độ phẳng bề mặt, độ bóng, và cách ánh sáng phản chiếu trên vật liệu thật chứ không phải trên texture render.

Cách phòng ngừa: yêu cầu mẫu vật liệu vật lý (không phải ảnh chụp mẫu) trước khi khóa 3D cho các bề mặt chính diện — mặt tiền, quầy lễ tân, khu trưng bày sản phẩm chủ lực. Với bề mặt phụ ít quan trọng hơn, có thể chấp nhận duyệt qua mô tả kỹ thuật để tiết kiệm thời gian.

Booth Jaquar tại Vietbuild Expo với bề mặt hoàn thiện, khu trưng bày và ánh sáng cần đối chiếu với bản 3D trước sản xuất
Với booth dùng vật liệu hoàn thiện và ánh sáng nhấn, mẫu thật và điều kiện chiếu sáng quyết định cảm giác cuối cùng nhiều hơn hình render.

Ánh sáng và cảm nhận màu sắc thay đổi giữa dựng hình và hiện trường

Ánh sáng trong phần mềm 3D thường được set để tôn hình khối và làm phối cảnh trông ấn tượng — không mô phỏng đúng loại đèn, nhiệt độ màu và cường độ sáng thật sự sẽ dùng tại venue. Kết quả phổ biến: logo bị "chìm" vì đèn thật không đủ tập trung như trong render, hoặc màu thương hiệu ngả tông khác dưới ánh đèn trần hội trường.

Vấn đề này đặc biệt rõ với các gian hàng cần nhận diện từ xa hoặc cần làm nổi sản phẩm — nhóm thực phẩm cần ánh sáng làm sản phẩm trông tươi, nhóm vật liệu/nội thất cao cấp cần ánh sáng tôn bề mặt và tỷ lệ.

Cách phòng ngừa: yêu cầu bản vẽ chiếu sáng riêng (không chỉ phối cảnh 3D có đèn "ảo"), nêu rõ loại đèn, nhiệt độ màu (K) và vị trí lắp cho từng khu vực. Nếu có thể, test thử tổ hợp đèn — vật liệu tại xưởng trước khi vận chuyển, thay vì để đến giờ lắp đặt mới phát hiện lệch tông.

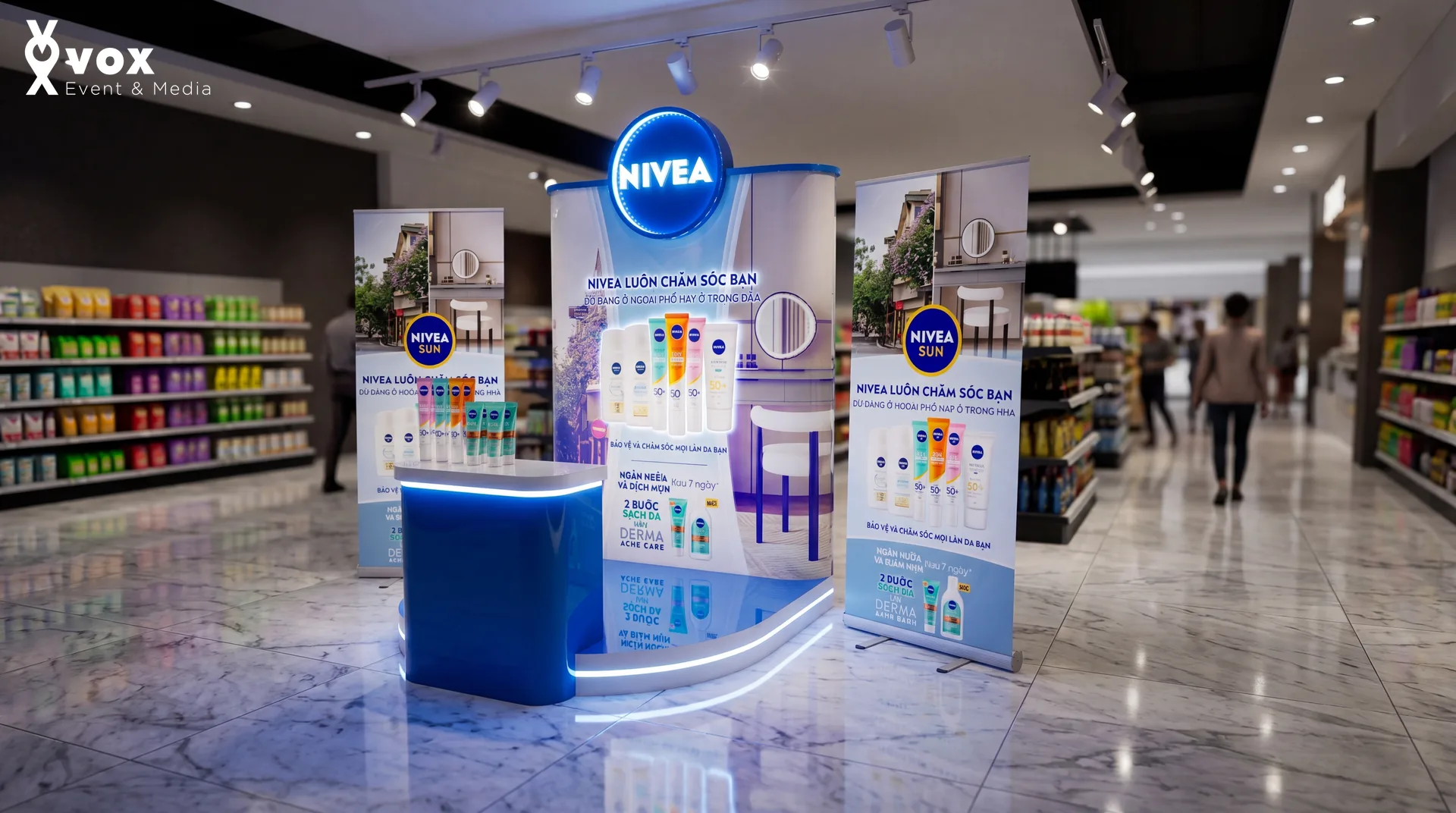

Nivea Promotion Booth trong bối cảnh retail với đèn, POSM và kệ sản phẩm giúp thấy khác biệt giữa phối cảnh 3D và môi trường thực tế
Retail activation booth như Nivea cho thấy ánh sáng môi trường, POSM và bối cảnh đặt booth có thể làm cảm nhận màu sắc khác đáng kể so với file dựng hình.

Tỷ lệ, kích thước và kết cấu bị lệch

Phối cảnh 3D dễ khiến người xem đánh giá sai tỷ lệ thật vì không có vật tham chiếu con người hoặc sản phẩm thật trong khung hình. Một quầy trông "vừa phải" trên màn hình có thể quá cao khi dựng thật, hoặc lối đi trông rộng rãi trên phối cảnh lại chật khi có người đứng bên trong.

Biểu hiện thường gặp: kệ trưng bày không đủ chỗ cho số lượng sản phẩm thật, quầy tư vấn chắn lối đi mà bản vẽ không thể hiện rõ, hoặc kết cấu chịu tải không đúng như tính toán ban đầu khiến phải gia cố thêm tại chỗ.

Cách phòng ngừa: yêu cầu ít nhất một góc phối cảnh có tỷ lệ người thật trong hình, và không duyệt 3D là bước cuối — mọi kích thước quan trọng cần được xác nhận lại bằng bản vẽ kỹ thuật ghi rõ số đo trước khi chuyển sang sản xuất.

Thiếu shop drawing hoặc thiếu duyệt mẫu trước sản xuất

Đây là nguyên nhân gốc rễ đứng sau phần lớn các nhóm lỗi ở trên. Nếu xưởng chỉ nhận file ảnh 3D mà không có shop drawing, mỗi bộ phận trong xưởng — mộc, sắt, điện, in ấn — có thể diễn giải kích thước, mối nối và vật liệu theo cách khác nhau. Không ai "làm sai" theo nghĩa cố ý; họ chỉ đang đoán những gì bản vẽ không nói rõ.

Cách phòng ngừa: xem shop drawing là điều kiện bắt buộc trước khi sản xuất, không phải bước tùy chọn để tiết kiệm thời gian. Với dự án gấp, có thể rút gọn số vòng duyệt, nhưng không nên bỏ hẳn bản vẽ kỹ thuật.

Thay đổi phát sinh sau khi 3D đã duyệt

Một nguyên nhân rất phổ biến nhưng ít được nhắc: 3D được duyệt trước khi dữ liệu thật đã chốt. Danh sách sản phẩm thay đổi, số lượng mẫu trưng bày tăng lên, hoặc brand team gửi KV mới sau khi layout đã khóa. Với nhóm booth thực phẩm — ví dụ dạng Cầu Tre Food Exhibition Booth 2025 — nếu danh sách SKU hoặc kích thước bao bì thay đổi sau khi kệ đã thiết kế, booth rất dễ thiếu chỗ trưng bày hoặc lệch tỷ lệ so với bản duyệt.

Cách phòng ngừa: khóa danh sách sản phẩm, brand assets và số lượng nhân sự vận hành trước khi duyệt 3D chính thức — không phải sau đó. Nếu buộc phải đổi sau khi đã khóa, cần đánh giá lại tác động đến layout, không mặc định "chỉnh nhỏ" là an toàn.

Cầu Tre Food Exhibition Booth với khu trưng bày sản phẩm cần khóa danh sách SKU và kích thước bao bì trước khi duyệt 3D
Với booth có nhiều sản phẩm thật, danh sách SKU và kích thước bao bì cần được khóa sớm để kệ, quầy và luồng khách không lệch khỏi bản duyệt.

Quy định venue thay đổi sát ngày thi công

Ban tổ chức có thể điều chỉnh giới hạn chiều cao, vật liệu, hoặc yêu cầu PCCC sau khi 3D đã được duyệt nội bộ — đặc biệt với các triển lãm có exhibitor manual công bố muộn hoặc thay đổi theo từng kỳ. Khi đó, đội thiết kế buộc phải cắt bớt chi tiết treo cao, đổi vật liệu chống cháy, hoặc thu nhỏ kết cấu ngay trước ngày vào hàng — và kết quả thực tế chắc chắn khác bản duyệt ban đầu.

Cách phòng ngừa: đọc quy định kỹ thuật của ban tổ chức trước khi chốt concept, không đợi đến giai đoạn nộp hồ sơ. Nếu quy định chưa công bố đầy đủ, nên thiết kế với biên độ an toàn thay vì tối đa hóa theo giả định.

Thiết kế và thi công phối hợp quá muộn

Khi production chỉ được mời tham gia sau khi 3D đã khóa, họ chỉ còn quyền báo lỗi chứ không còn quyền góp ý từ đầu. Những vấn đề như "hình khối này khó gia công", "vật liệu này không có sẵn trong thời gian yêu cầu" hoặc "kết cấu này không đủ chắc để vận chuyển" đều nên được phát hiện ở vòng concept, không phải khi đã ra xưởng.

Cách phòng ngừa: mời production review ngay từ bản concept sơ bộ, trước khi thiết kế đi sâu vào chi tiết. Đây là lý do nhiều doanh nghiệp chọn mô hình design & build thay vì tách riêng hai đơn vị không cùng làm việc từ đầu.

Sai lệch nào chấp nhận được, sai lệch nào phải dừng sản xuất?

Không phải mọi sai lệch đều cần dừng lại để sửa. Bảng dưới đây giúp phân loại nhanh mức độ ưu tiên xử lý.

Loại sai lệchCó thể chấp nhận nếu...Nên dừng và xử lý ngay nếu...
Màu sắc, tông vật liệuLệch nhẹ do ánh sáng thật, không ảnh hưởng nhận diện logoSai hẳn tông màu thương hiệu hoặc gây nhầm lẫn ngành hàng
Kích thước kệ/quầySai lệch vài centimet không ảnh hưởng công năngKhông đủ chỗ chứa sản phẩm thật hoặc chắn lối thoát hiểm
Bề mặt hoàn thiệnVết nối nhỏ ở khu vực khuất tầm nhìn kháchBong mép, hở dây điện, hoặc lỗi ở mặt tiền chính
Ánh sángCường độ khác nhẹ, vẫn đủ làm nổi sản phẩmLogo/sản phẩm chủ lực bị chìm, không đọc được từ xa
Bố cục chức năngĐổi vị trí kho nhỏ không ảnh hưởng luồng kháchKhu tư vấn/demo chắn lối đi chính hoặc gây nghẽn

Nguyên tắc chung: nếu sai lệch chỉ ảnh hưởng đến chi tiết thẩm mỹ nhỏ và không đổi trải nghiệm hoặc an toàn của khách, có thể ghi nhận và xử lý sau. Nếu sai lệch ảnh hưởng đến nhận diện thương hiệu, an toàn hoặc công năng cốt lõi, cần dừng lại xử lý trước khi tiếp tục, dù có làm chậm tiến độ.

Cách kiểm tra ở từng mốc duyệt để chặn sớm

Thay vì chờ đến nghiệm thu mới phát hiện sai lệch, mỗi mốc duyệt nên được gắn với một câu hỏi kiểm tra cụ thể:

  • Duyệt layout: Tỷ lệ người thật đã được thể hiện trong phối cảnh chưa? Luồng khách có được kiểm tra bằng số liệu thực (m² trên mỗi khách) không?
  • Duyệt 3D/concept: Ánh sáng trong file có kèm thông số kỹ thuật (loại đèn, nhiệt độ màu) hay chỉ là hiệu ứng render?
  • Duyệt vật liệu: Mẫu duyệt là vật liệu thật hay ảnh chụp mẫu? Có mẫu cho cả bề mặt chính lẫn phụ không?
  • Duyệt shop drawing: Bản vẽ có đủ chi tiết để ba đội — mộc, điện, in ấn — hiểu giống nhau không?
  • Trước khi ra xưởng: Danh sách sản phẩm, KV và brand assets đã được khóa chưa, hay vẫn còn chờ xác nhận?
  • Trước khi vào hàng: Quy định venue mới nhất đã được đối chiếu lại với thiết kế đã duyệt chưa?

Nếu một câu hỏi trong danh sách này chưa có câu trả lời rõ, đó là tín hiệu cần dừng lại xử lý trước khi đi tiếp, không phải việc có thể "để sau."

Câu hỏi thường gặp

Làm sao biết bản 3D có khả thi trước khi duyệt?

Kiểm tra xem 3D có đi kèm thông tin vật liệu cụ thể, thông số ánh sáng và ít nhất một góc nhìn có tỷ lệ người thật không. Nếu 3D chỉ là phối cảnh đẹp không kèm dữ liệu kỹ thuật, nên yêu cầu bổ sung trước khi duyệt chính thức.

Ai chịu trách nhiệm nếu booth thực tế khác 3D: designer hay đơn vị thi công?

Tùy vào nguyên nhân. Nếu do thiết kế không tính khả năng sản xuất, trách nhiệm nghiêng về phía thiết kế. Nếu do xưởng tự đổi vật liệu hoặc kích thước không xin duyệt lại, trách nhiệm nghiêng về phía thi công. Với mô hình design & build, một đơn vị chịu trách nhiệm toàn bộ nên việc quy trách nhiệm rõ ràng hơn.

Có thể yêu cầu cam kết "giống 100% bản 3D" không?

Không nên dùng cam kết tuyệt đối này vì không có cơ sở đo lường khách quan giữa file số và vật liệu thật. Thay vào đó, nên thống nhất mẫu vật liệu đã duyệt, tiêu chí nghiệm thu cụ thể và dung sai chấp nhận được cho từng hạng mục trước khi sản xuất.

Sai lệch nhỏ về màu sắc có bình thường không?

Có. Màn hình, file in và ánh sáng hiện trường luôn hiển thị màu khác nhau ở một mức độ nhất định. Vấn đề chỉ đáng lo khi sai lệch đủ lớn để ảnh hưởng nhận diện thương hiệu hoặc gây nhầm lẫn cho khách tham quan.

Nên làm gì nếu phát hiện sai lệch ngay tại buổi nghiệm thu?

Phân loại theo mức độ ảnh hưởng bằng khung quyết định ở trên: nếu chỉ ảnh hưởng thẩm mỹ nhỏ, ghi nhận và lên lịch xử lý sau khai mạc. Nếu ảnh hưởng nhận diện, an toàn hoặc công năng, yêu cầu xử lý trước khi bàn giao, dù có làm trễ giờ mở cửa dự kiến.

Dự án design & build có ít rủi ro sai lệch hơn không?

Thường có, vì thiết kế và thi công cùng một đầu mối, được kiểm tra chéo từ giai đoạn concept thay vì bàn giao file rồi mới phát hiện vấn đề. Rủi ro vẫn tồn tại nếu quy trình nội bộ không có bước duyệt vật liệu và shop drawing rõ ràng, nên đây là yếu tố cần hỏi rõ khi làm việc với bất kỳ đơn vị nào, kể cả đơn vị nhận trọn gói.

Cần rà khoảng cách giữa 3D và khả năng sản xuất trước khi duyệt?

Gửi VOX phối cảnh 3D, bảng vật liệu dự kiến và diện tích thực tế. VOX sẽ giúp kiểm tra nhanh những điểm dễ phát sinh sai lệch — vật liệu, ánh sáng, tỷ lệ kết cấu — trước khi bước vào sản xuất.
